Проект строительства санузла в доме из бруса во Всеволожском районе

Место проведения работ: СНТ Куйвози 2, Всеволожский район, Ленинградская область

Необходимые работы. Строительство санузла

Информация о помещении. Двухэтажный дом из бруса

Результат. Строительство современных коммуникаций в загородном доме: система водоснабжения из колодца и летнего водопровода, система канализации внутри дома, станция высокой биологической очистке сточных вод Vortex 8 Пр, строительство помещения для санузла.

1. Первый этап

Для организации санузла было выбрано не использованное помещение 3 на 2 метра за печкой.

2. Второй этап

После завершения земельных работ в дом введена фановая труба 110 Д и труба ПНД 32-3 мм для организации подачи воды в дом из колодца при помощи погружного насоса.

Разводка канализации от сантехнических приборов выполнялась под полом.

3. Третий этап

Далее пространство между землей и черным полом было засыпано керамзитом, утепление перекрытия пола выполнено минеральной ватой толщиной 200 мм. Основание пола ЦСП (цементно-стружочная плита) с последующей заливкой стяжки толщиной 50 мм.

4. Четвертый этап

На стены в санузле была смонтирована пароизоляция, установлен плавающий каркас

5. Пятый этап

На стены между санузлом и зоной кухни так же смонтирован металлокаркас. Со стороны ванной комнаты стены зашиты влагостойким гипсокартоном.

6. Шестой этап

Со стороны кухни проложена пароизоляция, смонтированы магистрали ГВС, ХВС для смесителя и душевой стойки, установлена теплоизоляция. Стена зашита ОСБ плитой.

7. Седьмой этап

Вместо душевой кабины, было принято решение отлить бетонное основание со сливным трапом (слив в пол). Пространство было загрунтовано, выложено кирпичной кладкой, выведены магистрали водоснабжения к приборам потребителям.

8. Гидроизоляция ванной комнаты

9. Отражатели для электрического теплого пола

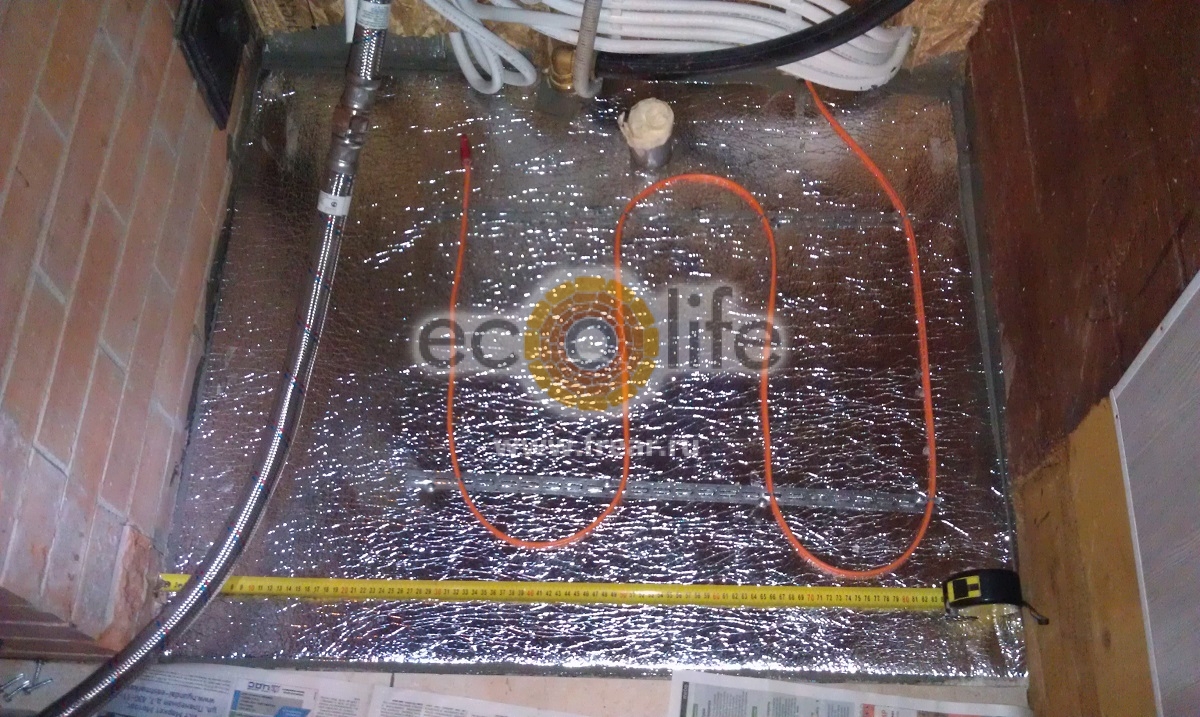

10. Укладываются контура теплого пола

11. Заливается стяжка

12. Двенадцатый этап

Узел водоразбора с коллекторной группой монтируется под раковиной на кухне. Перед монтажом также выполняется гидроизоляция, укладывается теплый пол, заливается стяжка.

13. Укладка плитки

14. Монтаж подвесного потолка

15. Монтаж сантехнических приборов

Что было реализовано в этом проекте

  • Система водоснабжения из колодца и летнего водопровода;
  • Система канализации внутри дома;
  • Станция высокой биологической очистке сточных вод Vortex 8 Пр.;
  • Строительство помещения для санузла.
